返回报告库
OGD-A-018·A 级报告·非常规与海洋油气

超深水浮式生产装置(FPSO/FLNG)技术研究

深水与超深水 · 深水与超深水。当前权限:免费试读 · 留资/加企微解锁全文。

Access Policy
等级
A 级
阅读权限
免费试读 + 解锁
解锁方式
留资 / 加企微
AOG-D非常规与海洋油气深水与超深水油气与新能源
Report Content

报告试读

超深水浮式生产装置(FPSO/FLNG)技术研究

报告编号: OGD-A-018 赛道归属: 非常规与海洋油气 · 深水与超深水 报告层级: A 级深度专题("现状—对标—瓶颈—趋势/应用"四段式) 编制单位: 经纬智汇信息咨询有限公司(北京) 用途定位: 内部参考 · 强决策导向 数据截止: 2026 年 7 月

摘要

浮式生产储卸油装置(FPSO)与浮式液化天然气装置(FLNG)是深水、超深水乃至边际油气田得以经济动用的核心装备,被称为"移动的海上油气加工厂"。在陆上及浅水优质资源日趋枯竭、全球油气勘探开发不断向深海挺进的大背景下,这两类装备正处在订单与产能"双扩张"的历史性窗口期。

本报告以"单一技术/细分市场打穿"为定位,沿"现状—对标—瓶颈—趋势/应用"四段式,对 FPSO/FLNG 的技术原理、系统构成、全球竞争格局、中国国产化进程、标志性工程案例、技术瓶颈与突破方向、市场趋势与投资逻辑进行了全时间轴、多层次(宏观—中观—微观)的系统梳理。

核心判断是:全球 FPSO 在役/在建/规划合计已超过 300 座,FLNG 产能将在未来十年增长近四倍;竞争格局呈现"欧美日租赁运营商主导总包与集成、中韩新船厂主导建造"的分工。中国已在船体建造与总装集成环节跃升为全球主力,并完成"深海一号""海葵一号""惠生 Nguya FLNG"等一批自主装备突破,但在单点系泊系统、液化核心工艺包、深水动态立管、动力定位(DP)系统、关键旋转设备等环节仍存在明显的"卡脖子"短板。对中国油气装备与油服企业而言,最现实的路径是"以船体/总装总包能力换取核心技术学习曲线",分阶段推进国产替代,并借"一带一路 + EPCIC 一体化"模式打包出海。

一、技术原理与系统构成(微观视角)

1.1 FPSO:海上油气加工与储卸一体化平台

FPSO(Floating Production Storage and Offloading)本质上是一座具备"生产处理—原油储存—外输卸载"三大功能于一体的浮式装置,通过单点或多点系泊系统定位于目标油田上方,接收水下井口来的油气水多相流,完成分离、稳定、处理后将原油储存在船体货舱内,再定期由穿梭油轮外运。其系统构成可拆解为五大部分:

(1)船体(Hull)。 分为"新建船体"与"油轮改装(主要为 VLCC 超大型油轮改装)"两条路线。新建船体(如 SBM Offshore 的 Fast4Ward 多用途船体 MPF)适合超大型、超深水、长服役期、恶劣海况的项目;VLCC 改装则适合快速投产、边际或中小型油田。业内经验数据显示,改装型 FPSO 的平均建造周期约 35 个月,显著短于新建型的约 55 个月,但在服役寿命、疲劳可靠性和处理能力上通常逊于新建型。

(2)上部模块(Topsides)。 这是 FPSO 的"工艺心脏",由油气水三相分离、原油稳定、天然气压缩与处理、注水/注气、发电、公用工程、火炬等一系列模块化撬块组成。上部模块的重量和处理能力直接决定 FPSO 的等级——大型盐下 FPSO 的上部模块总重可达 3 万至 5 万吨,日处理原油能力普遍在 15 万至 25 万桶。

(3)单点系泊系统(Mooring System)。 这是 FPSO 区别于普通船舶最关键的子系统,也是技术门槛最高、单价最昂贵的部件之一。主流形式包括:内转塔(Internal Turret,可容纳约上百根立管,适合恶劣海况长期不解脱)、外转塔(External Turret,可容纳约 20 根立管)、软刚臂(Soft Yoke,适合浅水)、可解脱转塔/分离式转塔(STP、飓风与台风区适用)、以及扩展式多点系泊(Spread Mooring,广泛用于巴西盐下等相对温和海况的超深水)。转塔式系泊具备"风向标效应",可使船体随风浪流自由转向以降低环境载荷。

(4)原油储存与外输。 原油储存于船体双壳货舱内,储量普遍在 100 万至 200 万桶;外输方式以穿梭油轮串靠(Tandem)或旁靠(Side-by-side)卸载为主,部分近岸项目采用海底管道外输。

(5)动力与控制系统。 包括发电、动力定位(DP,主要用于 DP 穿梭油轮和钻井船,而非生产 FPSO 本体定位)、中控与安全仪表系统(ESD/F&G)等。

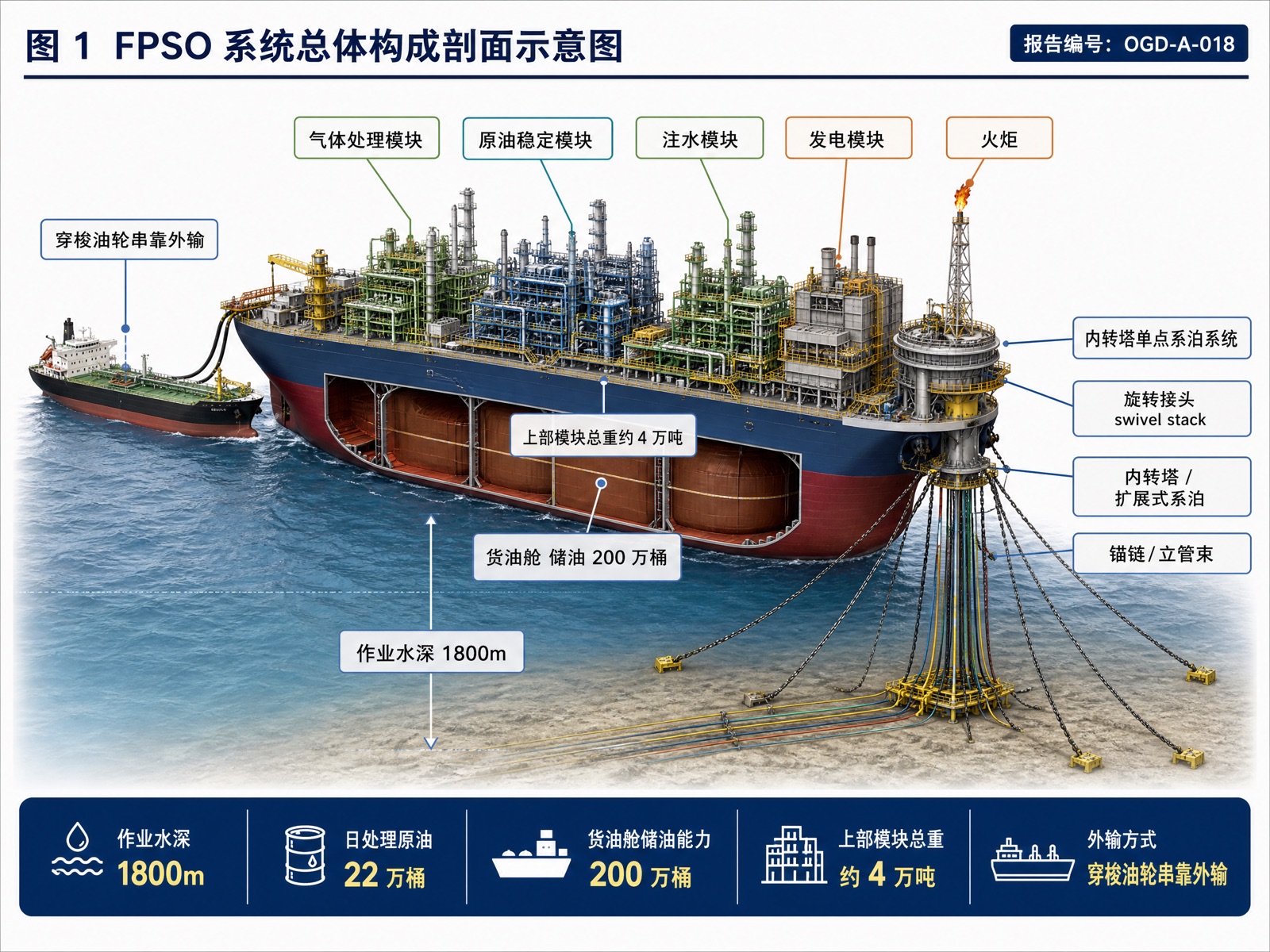

!图 1 FPSO 系统总体构成剖面示意图 *图 1 FPSO 系统总体构成剖面示意图*

1.2 FLNG:漂浮在海上的天然气液化工厂

FLNG(Floating Liquefied Natural Gas)在 FPSO 的基础上,用天然气液化生产线取代了原油处理线,实现了在气田现场就地完成"天然气预处理—深冷液化—低温储存—外输"的全流程,从而使远海、边际、搁浅(stranded)气田得以货币化,避免了铺设长距离海底管道到岸上液化厂的高昂成本。其系统构成的独特性主要体现在:

(1)天然气预处理。 包括脱酸(脱除 CO₂/H₂S)、脱水、脱汞、脱重烃等,以满足深冷液化前的气质要求。

(2)液化工艺(核心工艺包)。 这是 FLNG 技术含量与专利壁垒最高的环节。不同液化工艺在浮式晃荡(sloshing)环境下的适配性差异显著,形成如下适配矩阵:

液化工艺冷剂体系浮式适配性与适用规模代表项目
SMR(单混合冷剂)单一混合冷剂设备少、占地小、操作简单,但热效率较低,适合小型部分小型改装 FLNG
氮膨胀(N₂/双 N₂/AP-N/AP-HN)氮气氮气不可燃、本质安全,效率偏低,适合 <1.5–2.0 MtpaExmar Tango、部分驳船式
DMR(双混合冷剂)双级混合冷剂效率高、结构较复杂,适合 >3 Mtpa 大型Prelude、Coral Sul、PFLNG 系列
C3MR(丙烷预冷混合冷剂)丙烷 + 混合冷剂陆上主流,但丙烷存储量大、危险性高,浮式上通常被排除主要用于陆上
IPSMR(集成预冷单混合冷剂)单混合冷剂优化兼顾效率与紧凑安全,适合中大型惠生 Nguya FLNG

其中,针对中国南海深水气田的学术研究曾推荐 C3-DN2(丙烷预冷 + 双氮膨胀过冷)作为适配方案。

(3)低温储存与围护系统。 LNG/LPG/凝析油低温储存的围护系统分两大技术路线:一是 GTT 薄膜舱(Mark III/NO96 系列),在全球 LNG 运输船与浮式装置中占据绝对主导(在役 LNG 船与 FSRU 约七成采用 GTT 薄膜);二是独立式 C 型/B 型储罐(如 IHI-SPB、惠生自研 SPB),抗晃荡性能好、可全液位运行、建造可与船体并行。由于 FLNG 需长期在各种中间液位下运行,晃荡载荷远高于常规 LNG 船,早期薄膜舱多采用"双排舱"设计以应对 10%–40% 中间液位工况,近年 GTT 借超大型集装箱船 LNG 燃料舱经验开发出单排舱降本方案。

(4)外输系统。 LNG 外输采用旁靠(Side-by-side)或串靠(Tandem)方式向 LNG 运输船转运,其可作业的海洋环境窗口是运营可用率的关键约束。

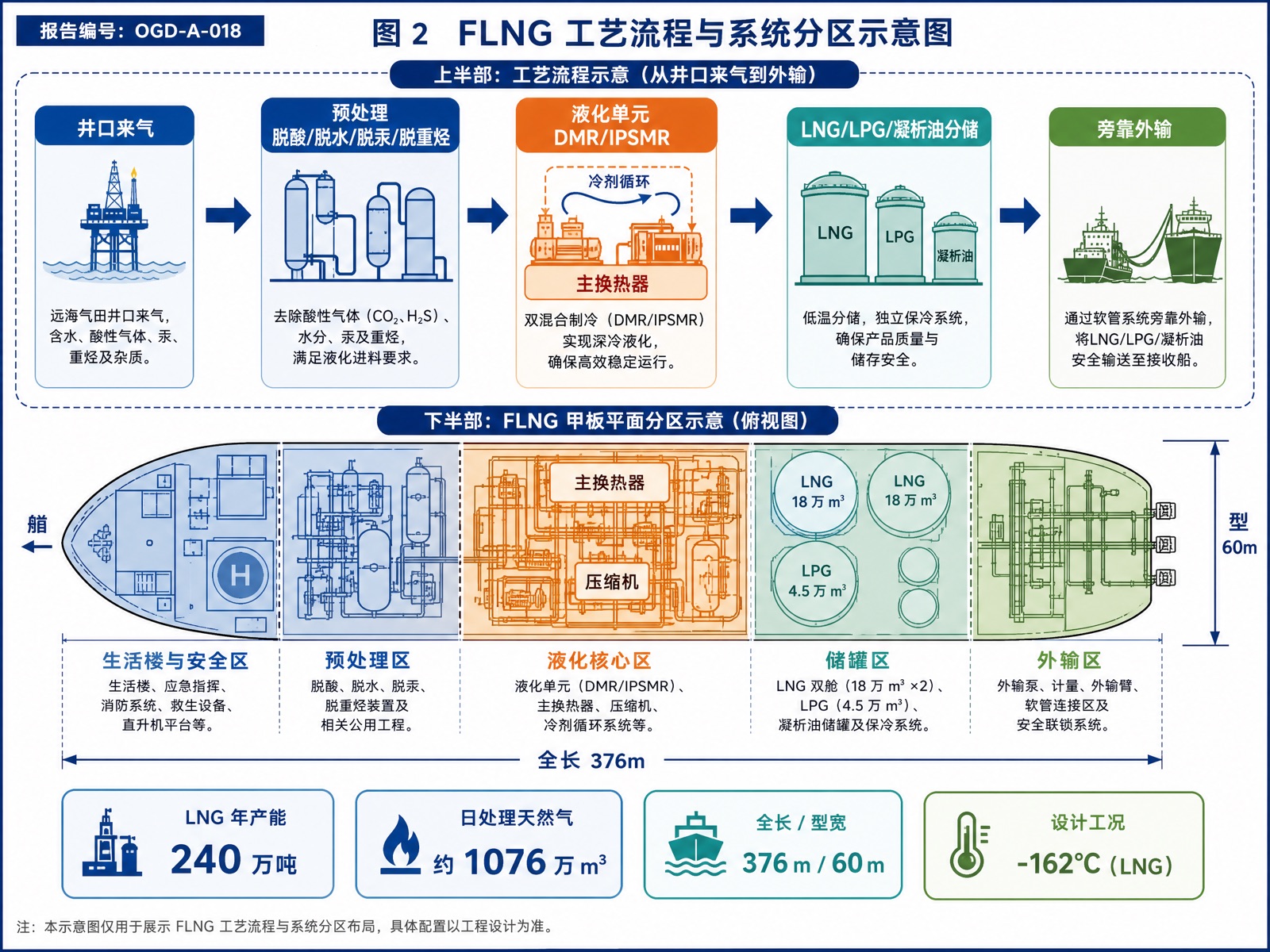

!图 2 FLNG 工艺流程与系统分区示意图 *图 2 FLNG 工艺流程与系统分区示意图*

1.3 关键子系统技术难点

超深水 FPSO/FLNG 的工程难点集中体现在以下方面:

  • 晃荡(sloshing)效应: 船体在波浪中运动引起舱内液体晃荡,对薄膜围护系统的绝缘与内壳、以及绕管式/板翅式换热器的稳定运行构成挑战,是浮式液化区别于陆上液化的核心难题。
  • 旁靠/串靠外输窗口: 两船并靠转运 LNG 或原油时,受相对运动、护舷、软管/臂架限制,可作业海况窗口偏窄,直接影响运营效率。
  • 超深水单点与立管: 水深超过 1500m 乃至 3000m 时,单点系泊系统的锚链重量、立管悬挂载荷、动态响应设计难度急剧上升;动态海管/立管(钢悬链立管 SCR、钢缓波立管 SLWR、柔性立管、顶张力立管 TTR)面临疲劳与涡激振动(VIV)双重考验。
  • 上部模块紧凑化与轻量化: 甲板空间和承重有限,要求工艺模块高度集成、紧凑、轻量化。
  • FLNG 冷剂库存与安全: 大量易燃冷剂的储存、泄漏检测、紧急关断(ESD)、防火防爆分区(ER 隔离)设计是安全设计的重中之重。

二、全球产业现状与竞争格局(中观视角,重点)

2.1 市场规模与船队分布

FPSO 市场规模。 不同机构的统计口径差异极大,从约 85 亿美元到约 300 亿美元不等(差异主要源于是否包含建造、运营、模块等不同环节)。商业研究机构 Market.us 估计 2024 年全球 FPSO 市场约 198 亿美元,2034 年将增至约 588 亿美元,年复合增长率约 11.5%,其中深水(>500m)细分在 2024 年占比约 52.7%。更具行业公信力的 Energy Maritime Associates(EMA)从"浮体数量"口径统计:全球在役/可用的生产型浮体约 339 座、储存型浮体约 114 座;并预测 2025—2029 年将有约 119 座浮体订单、资本开支约 1260 亿美元,其中七成以上(约 54 座 FPSO)投向 FPSO,巴西仍将是全球最大市场。

FLNG 市场规模。 据 Rystad Energy 2025 年 7 月报告,全球 FLNG 产能将从 2024 年的 14.1 Mtpa 增至 2030 年的 42 Mtpa、2035 年约 55 Mtpa,十年间接近四倍增长;2024 年前投产装置的平均利用率已达 86.5%,较早期显著改善。

船队地理分布。 FPSO 船队高度集中于巴西(盐下超深水,全球最大市场)、西非(安哥拉、尼日利亚、刚果、莫桑比克)、北海、东南亚(马来西亚、印尼)以及中国近海等区域。

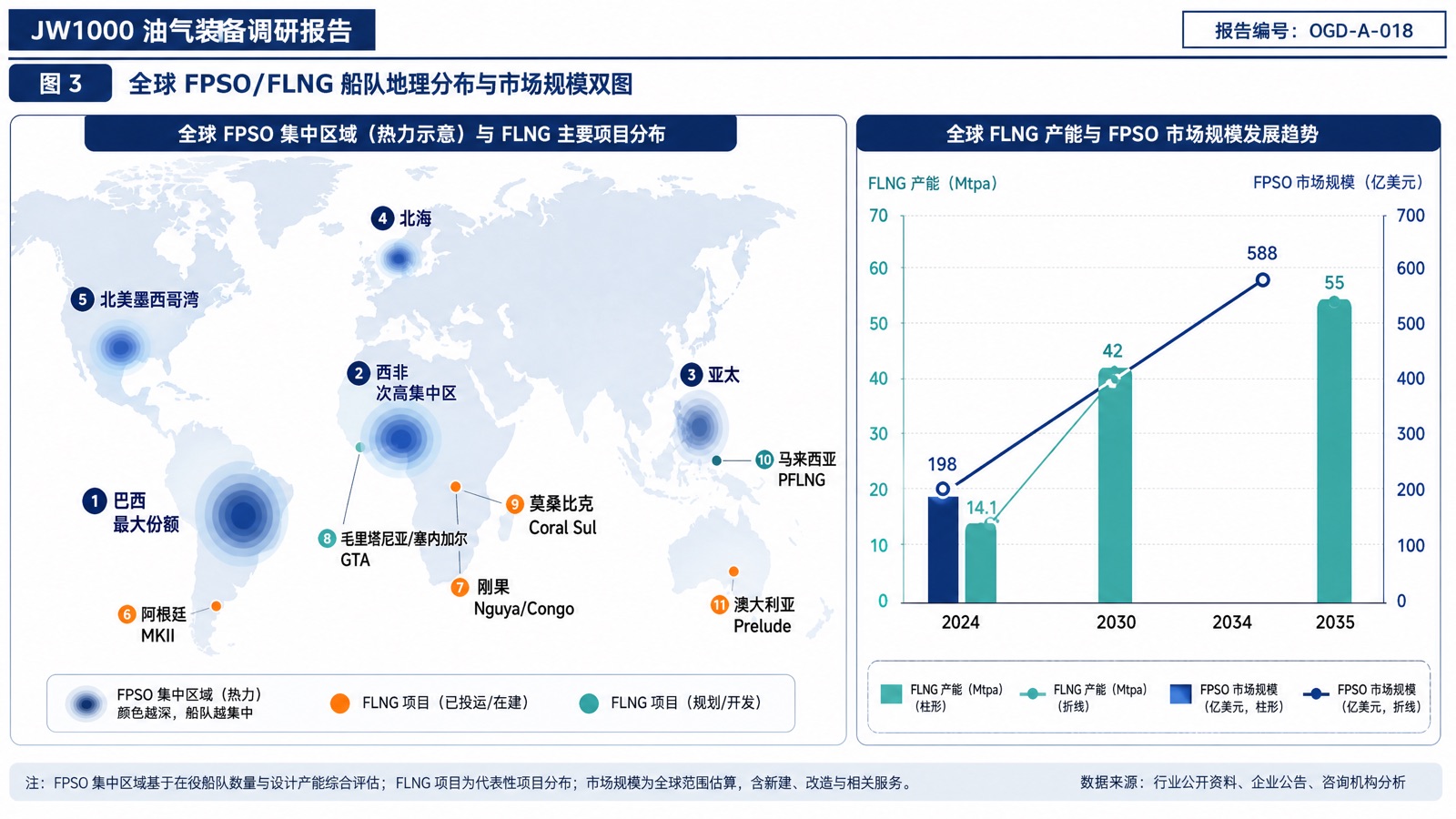

!图 3 全球 FPSO/FLNG 船队地理分布与市场规模双图 *图 3 全球 FPSO/FLNG 船队地理分布与市场规模双图*

2.2 FPSO 主要玩家:租赁运营商主导

全球 FPSO 产业形成"设计/总包/集成"与"建造"两层分工。技术与总包层由欧美日租赁运营商主导,商业模式主要有两类:Lease & Operate(租赁运营,2024 年约七成授标采用此模式,偏向资产负债表强、可用率记录好、融资能力强的承包商)与 EPC 总包(一次性交付,适合有国家石油公司背景与建造能力的玩家)。主要玩家对标如下:

运营商国别/背景船队规模(约)最新财务表现核心竞争力主要短板/风险
SBM Offshore荷兰/摩纳哥15 座 FPSO + 1 座半潜FY2024 定向口径营收约 61 亿美元(同比 +35%),年末订单储备约 351 亿美元,现金流可见度至 2050 年Fast4Ward 标准化船型(工程到起航约 38 个月)、圭亚那与巴西双核心、emissionZERO 低碳方案资本开支高、对少数超大项目依赖度高
MODEC日本多座2024 营收约 41.9 亿美元(同比 +17.1%),2025 年 3 月末订单储备约 171.7 亿美元(同比 +32.7%)内转塔快速解脱技术领先(飓风区)、巴西占营收约 52%地域集中于巴西、盈利波动
Yinson Production马来西亚约 11 艘合同储备约 194 亿美元(至 2048 年),技术船队可用率 99.5%高可用率记录、Agogo 零排放概念、巴西/西非布局体量相对较小、融资成本
BW Offshore挪威约 3–4 座 + 1 座可重部署2024 年中订单储备约 54 亿美元转向轻资产模式、Barossa 气田 BW Opal 2025 投产船队收缩、增长动能待观察
Bumi Armada马来西亚多座FY2024 营收约 23 亿马币,订单储备约 121 亿马币甲烷排放控制(FY2024 降 27.8%)、CO₂ 项目布局与 MISC 合并已于 2025 年 8 月终止、财务修复中
Seatrium新加坡建造/集成为主——超大型 FPSO 建造与集成主力(承接 Petrobras 六座 P 系列)建造商定位、非资产持有

此外,油公司自持比例近年上升(如 2021 年活跃船队自持约 53%),Petrobras、ExxonMobil、Shell、Eni、Equinor 等在部分项目采取自持而非租赁。

单点系泊子市场: SBM、Bluewater、SOFEC(已并入 MODEC)、NOV APL 主导高端深水转塔/旋转接头(swivel stack)技术,前五家合计约占 58%–62% 份额。旋转接头是最复杂、最昂贵的子部件之一。中国海油工程已完成浮式单点系统建造,正对国际玩家形成区域性价格压力。

2.3 FLNG 主要玩家与技术供应商

FLNG 领域的在产项目与主要参与者如下表:

项目业主/运营投产年产能(Mtpa)技术亮点总装厂
PFLNG SatuPetronas20171.2全球首座新建 FLNG韩国
Golar Hilli EpiseyoGolar LNG20182.4全球首座改装 FLNG(Moss 型 LNG 船改装)新加坡改装
Shell PreludeShell20193.6全球最大浮式设施、DMR、GTT Mark III 双排舱Technip-Samsung
PFLNG DuaPetronas20211.5深水(>1000m)韩国
Eni Coral SulEni20223.4全球首座超深水 FLNG(约 2000m)、GHG 强度低约 40%Samsung
Golar/BP Gimi(GTA)Golar/BP2025 商业投产2.4毛里塔尼亚/塞内加尔跨境新加坡改装
惠生 NguyaEni(刚果布)2025 启航2.4首次将 CHART IPSMR + 惠生 SPB 用于浮式、33 个月交付创纪录中国惠生启东

技术供应商卡位:液化工艺与主换热器由 Air Products(绕管式换热器与工艺许可)、Black & Veatch(PRICO)、Linde、Chart(IPSMR)主导;围护系统由 GTT(薄膜)与 IHI/惠生(SPB)分占;超大型总装由三星重工等韩国船厂主导。Golar LNG 以"液化即服务"(改装 FLNG + 长约)商业模式独树一帜,其 MKII(3.5 Mtpa,阿根廷,2028 年投产)已锁定约 80 亿美元 EBITDA 储备。

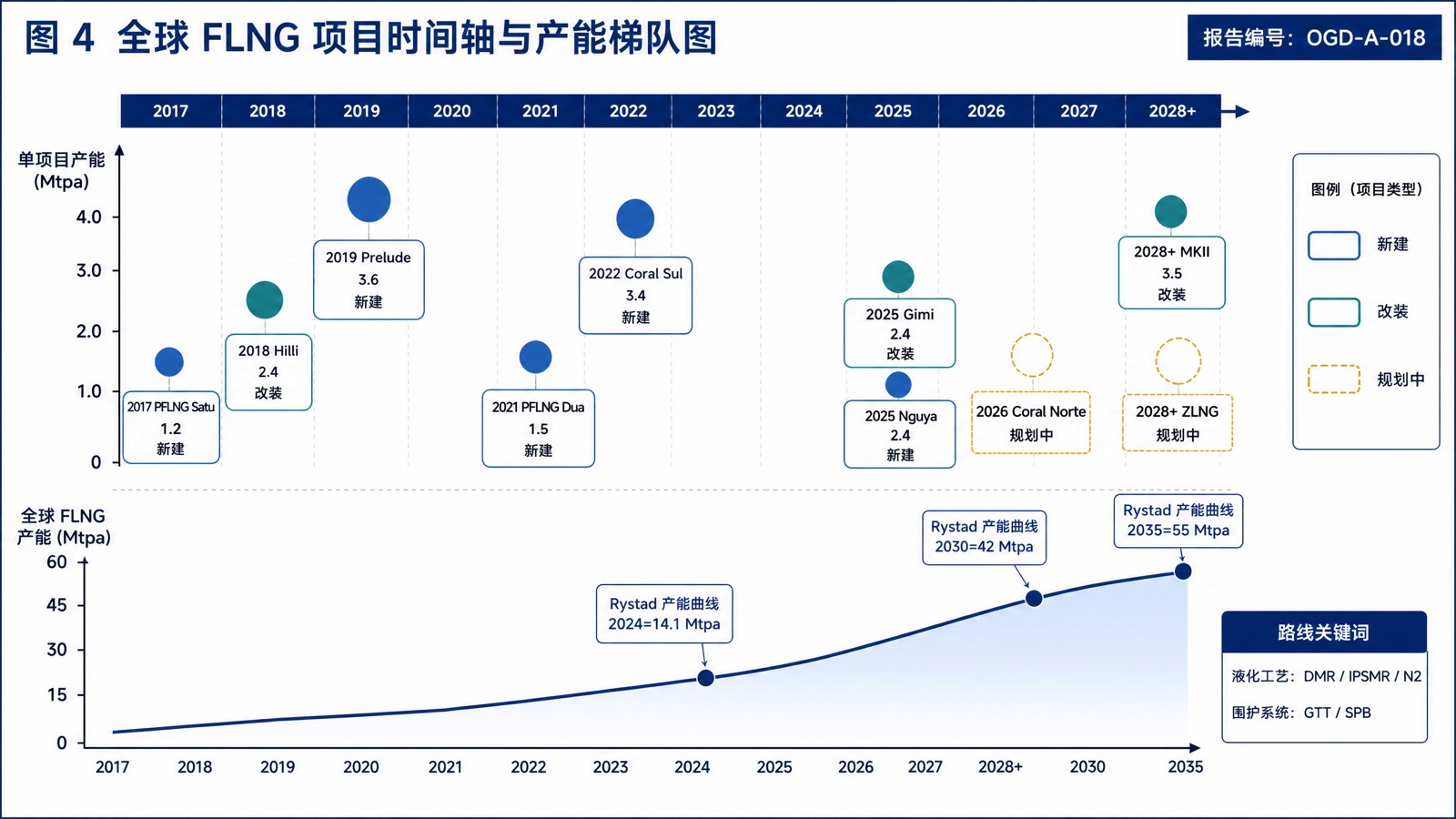

!图 4 全球 FLNG 项目时间轴与产能梯队图 *图 4 全球 FLNG 项目时间轴与产能梯队图*

2.4 中国参与与国产化进程

建造与总装环节: 中国船厂(外高桥造船、招商工业 CMHI、中远海运重工、大船集团、中集来福士、惠生海工、海油工程等)已承接近年全球绝大多数 FPSO 船体与生活模块,并逐步向油气工艺模块延伸。海油工程为 Petrobras 交付的 P67/P70 属 35 万吨级、世界最大吨位级 FPSO,作业水深 2200m、日处理原油 15 万桶,国产化率约 80%,辐射国内 100 多家厂商;其中 P70 建造仅用 18 个月,创国际同类纪录。

中国海油自主装备"三部曲":

  • "海洋石油 119"(2020): 船型 FPSO,作业水深 420m(当时国内最大作业水深),15 万吨级,船体集成型(SIT)内转塔单点(单点总重超 2800 吨、9 条约 1740m 锚链、悬挂 19 条水下管缆),日处理原油约 2.1 万 m³、天然气约 54 万 m³,服役流花 16-2 深水油田群(配套 26 棵水下采油树)。
  • "深海一号"能源站(2021): 全球首座十万吨级深水半潜式立柱储油生产平台,服役陵水 17-2 气田(水深 1220–1560m),16 根"锚链-聚酯-锚链"系泊于约 1422m 水深,6 根钢悬链立管(SCR),年产气约 30 亿 m³,立柱凝析油储存约 2 万 m³,设计疲劳寿命 150 年、30 年不进坞;建造工期仅 16.5 个月(国际同规模平均约 38 个月)。
  • "海葵一号"(2024): 亚洲首艘圆筒型 FPSO,最大储油约 6 万 m³,聚酯缆多点系泊,服役流花 11-1 油田二次开发(水深约 324m),与深水导管架"海基二号"组合形成"深水导管架 + 圆筒型 FPSO"新开发模式,实现 15 项关键设备自主化(含天然气脱硫、双燃料发电机)。

FLNG 突破: 惠生清洁能源为 Eni 建造的 Nguya FLNG(2025 年 8 月启东启航),全长 376m、型宽 60m、型深 35m,LNG 储量 18 万 m³、LPG 储量 4.5 万 m³,LNG 年产能 240 万吨;从合同签署到启航仅 33 个月,创行业最快交付纪录;首次将 CHART IPSMR 液化技术与 SPB 储罐技术应用于浮式液化生产装置,其中 4.5 万 m³ 单罐为 SPB 技术自 1980 年代问世以来最大单体产品,满负荷日处理天然气约 1076 万 m³,全球 FLNG 年产能排名第四。此前惠生 2016 年为 Exmar 交付全球首座浮式液化驳船 Tango FLNG,是中国首个作为总包方交付的大型 FLNG。

卡脖子环节: 尽管建造与总装已站稳,中国在以下环节仍受制于人——单点系泊系统(国内长期缺乏自主设计建造能力,"海洋石油 119"的 SIT 单点即由 SBM 提供)、尾输系统、惰气发生装置、液化核心工艺包、深水海管铺设、DP 系统、关键阀门/透平/压缩机等。
