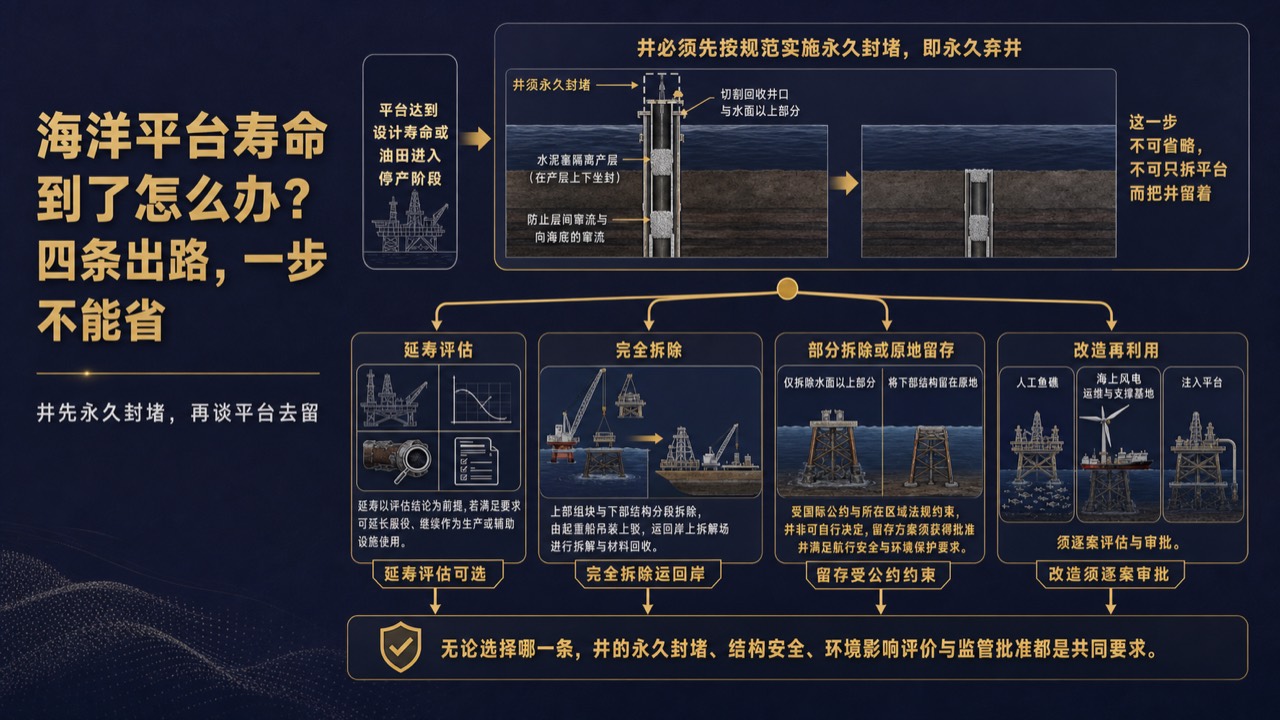

海洋平台寿命到了怎么办?四条出路,一步不能省
一座海上导管架平台,设计服役年限通常就二十来年。等底下油气采到没劲儿了,这个几千吨、有的上万吨的钢铁巨物怎么办?多数人第一反应无非两种:拆了运走,或干脆留海里当鱼礁。
真实答案复杂得多——有四条出路可选,但四条路之前横着一件谁都绕不过去的事,而且它往往是整个退役工程里最费钱最费时的一环。
先说那件不能省的:井,必须永久封堵
平台可以延寿、可以拆、可以改用途,但井没得选——井只有一条路:按规范做永久弃置,业内叫 P&A(plugging and abandonment)。
道理不难懂。平台是"海面上的房子",井是"通向地层的通道"。房子拆不拆是一回事,通道必须彻底堵死是另一回事——否则油、气、水层之间会互相串通,油气还可能沿井筒一路窜到海底、渗进海水。
规范动作大致是:先压井、把井筒里的东西置换干净,在产层及各处潜在渗漏通道打水泥塞做永久层间封隔,逐段验证密封;然后把套管、隔水导管和井口装置切割回收,切口必须落到海底泥面以下,不能在海床上留一截钩渔网、碍通航的残桩。渤海就有过硬骨头:老井套管带压,只能先水力切割,再靠水泥塞与注水泥桥塞逐层封死窜气通道。
它还贵。看北海这类成熟盆地的公开统计,弃井长期是退役总支出里占比最大的一块,往往超过设施拆除本身。所以"只拆平台、井先放着",在任何监管辖区都走不通。
出路一:延寿,或者改当"支撑设施"
井该封的封,平台本身若还结实,第一选择常常是接着用。前提是做完整的结构与完整性评估:水下检验测腐蚀减薄与海生物附着、复核实际经历的波流与地震荷载、重算焊接节点的剩余疲劳寿命——设计时用的是保守假设,实测结果可能更好也可能更糟。过关就能延长服役期;不再产油气的,也可降载改作其他用途的支撑设施。这条路最省钱,也最依赖体检结论。
出路二:完全拆除,运回岸上

标准解法:先清洗管线和生产系统里的残油残气,再基本按"安装的倒序"往下拆——上部组块逐块吊离,桩腿与隔水导管水下切断(主流是高压水加磨料切割),整体或分段驳运回岸拆解回收。钢结构回收利用率相当高,环境上最干净、法规上最没争议——代价是成本最高,吊装与船机资源占用最重。
出路三:部分拆除 / 原地留存——这条最受法规管
深水大平台全拆难度极大,于是有了"拆一半":上部与浅水段拆走,深水段留原地。但请务必记住:这不是"想留就能留"。
国际上,《伦敦公约》及其议定书对海洋倾倒本就有严格限制;东北大西洋区域的 OSPAR 98/3 决议更是直接把"倾倒或整体、部分原地留存废弃海上设施"定为禁止,只在极窄的口子上允许豁免——比如 1999 年 2 月 9 日之前安放、且在大气中重量超过一万吨的钢质平台的桩基部分,或混凝土重力式平台;而且必须先做比较评估、证明确有充分理由优于岸上再利用与回收,再由主管部门发许可、上报公约并长期监测,还得指明留置物的所有者与责任人。北海因此基本关上了"钢架留海里"这扇门。
中国的规矩同样明确:妨碍海洋主导功能的设施必须全部拆除;能否部分留存、切到什么深度,按领海内外、吨位与水深分档给限值,留置部分上方还须留出足够的无障碍水域保障通航。审批更是硬门槛:停产前须提前书面申请获批,方案要配环评与通航评估、报备后方可动工。
出路四:改造再利用——听着美,得逐案审批
近几年最热的一条:把退役平台改造成人工鱼礁(rigs-to-reefs),或者当海上风电基础与运维基地、CCS 注入平台、观测站乃至旅游设施。墨西哥湾的鱼礁转化已成规模。
但别把它当通行做法。美国的鱼礁转化是对"必须拆除"的一次法定豁免:结构须干净稳定,须被州级人工鱼礁计划接收,州机构要拿到陆军工程兵团许可并接受该结构的产权与责任,还须满足海岸警卫队通航要求,并逐案做环境评价与审批;因结构失效倒塌的平台不予考虑。改作风电或注碳同样要重做结构与疲劳核算、按新用途申请许可,无关设施照拆。
难在哪
一是钱与责任:弃置费须在生产期按规矩计提、专户专用,投资方按比例担责,少了补、多了退——责任主体一旦不清,事情就拖。二是审批与环评周期长;三是海上作业窗口有限,天气一卡整季顺延;四是船机资源紧张,各家于是尽量同区域多座平台打包批量拆摊薄动复员费用。
说到底
海洋平台退役不是"拆不拆"的单选题,而是一道有前置条件的四选一:井必须先按规范永久封堵,这一步不可省、也常是花钱最多的一步;然后才在延寿、完全拆除、部分拆除留存、改造再利用之间比选。后两条尤其不自由:原地留存受国际公约与区域法规严格约束,改造再利用得逐案评估审批。看懂"先弃井、再谈平台"这个顺序,也就看懂了这门工程的底层逻辑。
