海上风电基础(导管架/漂浮式)技术研究
| 项目 | 内容 |
|---|---|
| 报告编号 | OGF-A-016 |
| 报告级别 | A 级专题调研报告 |
| 所属赛道 | OG-F 新能源与能源转型 · 风电集群 |
| 出品方 | 北京经纬智汇信息咨询有限公司 |
| 报告日期 | 2026 年 6 月 |
| 保密级别 | 内部参考 |
| 版本号 | V1.0 |
| 目标读者 | 管理层/决策者、技术人员,兼顾投资方与部分大众 |
执行摘要
海上风电正经历"由陆向海、由浅到深、由固定基础向漂浮式平台"的结构性迁移,而基础结构是这一迁移的物理载体与成本胜负手。基础约占海上风电场总投资的 16%–34%(深远海场景更高),是仅次于风机的第二大成本项,更是决定一个项目能否进入深远海的"准入闸门"。
本报告对固定式(单桩、导管架、吸力桶、重力式、三脚架)与漂浮式(半潜式、Spar、张力腿 TLP、驳船式)两大基础体系进行了全时间轴、多层次、全球视野的系统调研,核心判断如下:
第一,固定式仍是当下绝对主流,漂浮式是确定的未来主战场。 截至 2024 年底全球海上风电累计装机 83.2 GW,其中单桩基础占欧洲水域已建项目的 80% 以上;而全球漂浮式累计装机仅约 278 MW,尚处商业化前夜。技术成熟度(TRL)上,单桩/导管架已达 9 级(完全商业化),吸力桶导管架 8–9 级,漂浮式半潜式 7–8 级,TLP/驳船式仅 6–7 级。水深是选型的第一约束:≤40m 用单桩、40–60m 用导管架/吸力桶、>60m 必须转向漂浮式。
第二,漂浮式的核心痛点是度电成本(LCOE)过高,但降本路径清晰。 当前漂浮式 LCOE 约 100–150 美元/MWh,是最优固定式市场(已低于 60 美元/MWh)的 2–3 倍。多家权威机构判断,当全球漂浮式累计装机达 20 GW 量级时,LCOE 可降至 40–80 欧元/MWh,逼近固定式水平。降本四大抓手为:机组大型化、半潜式工业化标准化制造、风机—浮体—系泊一体化设计、系泊与动态海缆国产化。
第三,中国已从"近海追随"转向"深远海引领","半潜式 + 超高性能混凝土 + 单点系泊"正在形成中国特色技术路线。 从 2021 年三峡引领号到 2024 年明阳天成号(16.6MW,全球单体最大),再到 2025 年三峡领航号(国内首个入级 CCS)与海南万宁 1GW(全球最大商业化漂浮式项目),中国漂浮式示范谱系日趋完整,叠加"十五五"深远海规划与管理办法即将出台,中国有望在漂浮式领域实现弯道超车。
核心风险提示:漂浮式动态海缆可靠性差(行业历史索赔中海缆类占比超 50%)、深远海系泊疲劳、安装船舶/深水港产能瓶颈、政策与电价机制不确定、各机构市场预测口径分歧巨大。
核心行动建议:采取"固定式稳现金流、漂浮式占卡位"的双轨策略,近期立项聚焦半潜式浮体制造、系泊系统、动态海缆三大国产化高弹性环节,绑定海南万宁、广东阳江、福建等深远海示范项目,建立与整机商及开发商的联合研发以切入一体化设计能力。
(决策者读到此处即可获取全部核心信息;技术人员请向下深读。)
01 · 调研背景与目标
1.1 调研缘起
全球能源转型与"双碳"目标驱动下,海上风电因其资源量大、利用小时数高、不占用土地、靠近沿海负荷中心等优势,成为各国能源战略的重点。然而近海资源日趋饱和、用海矛盾加剧,叠加大型化机组对基础承载能力的更高要求,海上风电正加速向深远海挺进。在这一进程中,基础结构既是技术瓶颈,也是成本焦点,更是产业链国产化与价值跃迁的关键环节。
对于经纬智汇及其潜在客户而言,理解海上风电基础的技术路线分化、成本演进、竞争格局与商业机会,是判断是否进入该赛道、如何进行技术选型与投资布局的前提。
1.2 核心调研问题
- 固定式与漂浮式各类基础的技术原理、适用边界与成熟度如何?
- 全球与中国的基础市场规模、竞争格局与产业链分布如何?
- 漂浮式商业化的核心瓶颈是什么?降本路径与时间窗口如何?
- 中国在该领域处于什么位置?有哪些可切入的高价值环节与商业机会?
- 面向决策的技术选型、投资判断与行动路径建议是什么?
1.3 调研范围界定
- 技术范围:海上风电固定式基础(单桩、导管架、高桩承台、重力式、吸力桶、三脚架)与漂浮式基础(半潜式、Spar、TLP、驳船式及新兴混合式),以及系泊系统、动态海缆、安装工艺等配套技术。
- 地域范围:全球视野,重点覆盖欧洲(英、德、丹、挪、法、葡、西)、中国、美国及日韩等亚太新兴市场。
- 时间范围:全时间轴(2009 年首台样机至今的发展脉络 → 2024–2026 最新现状 → 2030/2050 趋势展望),重点关注 2024–2026 年最新动态。
1.4 调研方法说明
本报告综合采用多源信息交叉验证:权威行业组织报告(GWEC、IEC、DNV、IRENA)、各国政府与监管文件(中国国家能源局、自然资源部,英国 Crown Estate,美国 BOEM)、企业公告与年报(明阳、金风、三峡、Equinor、Principle Power、BW Ideol)、同行评议学术文献(ScienceDirect、MDPI)、专利数据库(PatSnap、EPO-IRENA)及主流行业媒体。所有关键数据均标注机构与年份,并对存在口径分歧的预测数据予以明确提示。
02 · 技术现状全景:基础结构的演进与原理
2.1 基础结构的核心使命与成本地位
海上风电基础的核心使命,是在风、浪、流、地震、冰、海床冲刷等复杂海洋环境载荷下,将动辄数百吨的风机机舱、上百米的塔筒与叶轮系统稳固地"锚定"于海中,同时承受机组运行产生的巨大交变载荷与疲劳载荷,并保障 25 年以上的设计寿命。
从成本结构看,基础是海上风电场的第二大成本项。一般而言,固定式项目中基础约占总投资的 16%–25%,随水深增加而上升;漂浮式项目中浮体、系泊与动态海缆合计占比可达总 CapEx 的 30%–40% 以上。据 Quest Floating Wind Energy 对全球漂浮式管道的测算,到 2035 年累计 26.2 GW、累计 CapEx 约 960 亿美元中,浮体约 225 亿美元、系泊约 147 亿美元、动态海缆约 116 亿美元——三者合计约 488 亿美元,占比过半。这意味着基础是漂浮式降本最大的价值池,也是国产替代空间最大的环节。
2.2 技术定义与发展脉络(白话版)
通俗地讲,海上风电基础解决的是"风机怎么站在海里"的问题,而水深越大,"站稳"的难度与成本就呈非线性上升:
- 在浅水(0–40m),可以像盖房子打地基一样,把一根巨大的钢管桩直接打进海床——这就是单桩,简单、便宜、成熟。
- 到中等水深(40–60m),单桩越打越粗越长、用钢量激增,经济性变差,于是改用多腿钢桁架的导管架,或用负压"吸"进海床的吸力桶。
- 进入深水(>60m),打桩在工程与经济上都不再可行,只能让风机"漂浮"在水面、靠系泊缆和锚固定在海底——这就是漂浮式,解锁了全球约 80% 的深水风能资源,但成本高、技术新。
2.3 发展脉络与关键里程碑
漂浮式基础脱胎于海洋油气平台工程。其发展可划分为四个阶段:
萌芽与单机样机阶段(2009–2016) - 2009 年,Equinor(时为 Statoil)在挪威 Karmøy 部署 Hywind Demo(2.3MW Spar 式),全球首台兆瓦级漂浮式样机,造价约 5700 万欧元,至 2016 年累计发电约 50 GWh、容量系数达 41%。 - 2011 年,Principle Power 在葡萄牙部署 WindFloat WF1(2MW 半潜式),5 年发电超 17 GWh。其 WindFloat 技术源自 Marine Innovation & Technology,由前埃克森美孚工程师 Dominique Roddier 发明,Principle Power 于 2009 年完整收购该知识产权。
小型示范风场阶段(2017–2020) - 2017 年,Hywind Scotland(30MW,5×6MW Spar)建成,全球首个商业化漂浮式风电场,容量系数超 50%,但单位资本成本约 880 万英镑/MW,约为同期固定式的 3 倍。 - 2020 年,WindFloat Atlantic(葡萄牙,25MW,3×8.4MW 半潜式)投运,2022 年发电 78 GWh、可用率 93%。
预商业化放大阶段(2021–2023) - 2021 年,Kincardine(苏格兰,约 48–50MW,5×9.5MW 半潜式)成为当时全球最大漂浮式风场;同年中国三峡引领号并网,开启中国漂浮式纪元。 - 2021 年,Stiesdal TetraSpar Demonstrator(挪威,3.6MW 模块化)投运,主打全工业化、可用现有供应链组件。 - 2023 年,Hywind Tampen(挪威,88MW,11×8.6MW 混凝土 Spar)建成,成为全球最大在运漂浮式风场,也是首个为油气平台供电、首个采用混凝土浮体与共享锚泊的项目,投资约 74 亿挪威克朗(约 7116 欧元/kW),较 Hywind Scotland 单位造价下降约 35%——清晰展示了规模化降本效应。
商业化拐点阶段(2024–至今) - 2024 年,中国明阳"明阳天成号/OceanX"(16.6MW 双风轮)完成吊装,成为全球单体最大漂浮式机组。 - 2024 年,英国 Green Volt(560MW,35×16MW)获批,成为欧洲首个商业化规模漂浮式项目,CfD 价格 £139.93/MWh。 - 2025 年,中国三峡领航号(16MW)成为国内首个入级 CCS 的漂浮式风电设施;海南万宁 1GW 项目一期启动,剑指全球最大商业化漂浮式风电场。

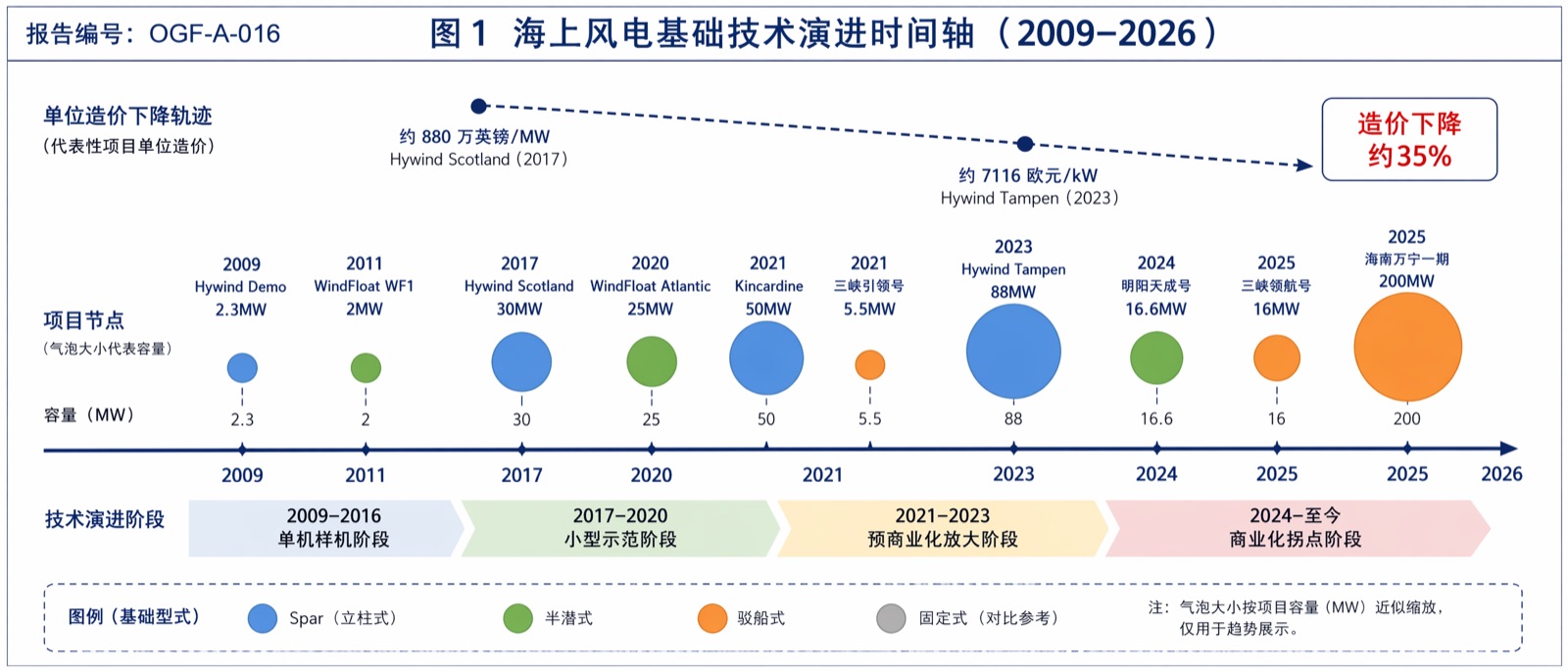

*图 1:海上风电基础技术演进时间轴(2009–2026)*
2.4 成熟度评估(TRL)
| 基础类型 | 技术成熟度 TRL | 商业化状态 | 代表性应用 |
|---|---|---|---|
| 单桩 Monopile | 9 | 完全商业化(主流) | 欧洲北海 80%+ 项目 |
| 导管架 Jacket | 9 | 完全商业化 | 深水、复杂地质项目 |
| 吸力桶导管架 SBJ | 8–9 | 规模化应用中 | Ørsted Borkum/Seagreen、台湾彰化 |
| 重力式 Gravity | 8 | 商业化(小众) | 部分浅水、硬海床项目 |
| 三脚架 Tripod | 7–8 | 早期商业化(应用少) | 德国早期项目 |
| 半潜式 Semi-sub | 7–8 | 示范到早期商业化 | WindFloat、明阳天成号 |
| 立柱式 Spar | 8 | 商业化(深水) | Hywind 系列 |
| 张力腿 TLP | 6–7 | 样机/早期示范 | 多为概念与缩尺验证 |
| 驳船式 Barge | 6–7 | 样机/早期示范 | BW Ideol Floatgen |
