老井封堵材料与永久弃置作业工艺研究

报告编号:OGA-A-049 | A 级深度技术调研报告 赛道:石油天然气钻完井工程 · 类别:弃置封堵与井筒退役 编制单位:北京经纬智汇信息咨询有限公司 | 用途:内部参考 | 截止日期:2026 年 7 月 9 日

一、执行摘要

老井封堵与永久弃置(P&A)正在从一项边缘性的合规成本,转变为决定油服企业未来十年增长曲线的核心赛道。全球海上退役市场规模 2025 年为 85.2 亿美元,2026 年约 90.7 亿美元,预计 2034 年增至 167.3 亿美元,年均复合增长率约 7.96%,其中欧洲 2025 年占近半(49.65%)。在海上退役的各成本单元中,井筒封堵通常占单项目总费用的 45%–60%,是最大或次大的支出项。英国北海过渡管理局(NSTA)于 2025 年 7 月 10 日发布的《UKCS 退役成本与绩效更新》测算,剩余退役总费用约 440 亿英镑(2024 年不变价,约合 581 亿美元),其中井封堵约占一半。庞大的待弃置井存量、日趋严格的法规执法,以及碳封存(CCS)带来的老井完整性再评价需求,共同支撑了这一赛道未来十年的确定性放量。

从技术演进看,以普通硅酸盐水泥(API G/H 级)为核心的传统封堵体系,正被"多材料并用+过管柱作业"的新路线所补充和替代。普通水泥固有的收缩、微环隙、界面失效以及 CO₂/H₂S 腐蚀等缺陷,难以单独满足长期完整性要求;而射孔-冲洗-注水泥(PWC)、铋合金塞(BiSN Wel-lok)、热剂原位造岩(Interwell RockSolid)、地聚合物、热固性树脂等新材料与新工艺已进入现场规模化应用,可将单井作业时间从传统的 10–14 天缩短至 2–3 天。

综合技术成熟度、成本与市场格局,本报告建议以"水泥为主体、新材料补短板、无钻机化为降本方向"的思路分阶段布局:优先跟踪 PWC 与铋合金/热剂造岩两条已商业化的技术路线,绑定挪威及北海的生态位供应商,并将 CCS 老井完整性再评价与再弃置服务作为第二增长曲线。需要警惕的核心风险主要来自长期完整性的不确定性、法规趋严(如 NSTA 对 EnQuest 开出的 1,650 万英镑罚款),以及钻机与作业船只的供应链瓶颈。

二、核心研判

本报告的主要研判可概括为以下七个方面。

其一,市场规模的统计口径差异显著。不同机构对"井弃置服务"市场的估算从 16.6 亿美元(TechSci,2024)到 22.6 亿美元(UnivDatos,2024)不等,而更宽口径的"海上退役市场"2025 年为 85.2 亿美元(Fortune Business Insights),差异主要源于是否纳入平台拆除、海管清理等环节。但无论采用何种口径,井筒 P&A 都是最大或次大的成本单元(海上占总退役费的 45%–60%)。

其二,待弃置井存量巨大。IHS Markit(2021)估计 2021–2030 年间全球将有超过 18,500 个井口、约 2,800 座固定平台被退役;美国 EPA(2023)估计美国约有 370 万口废弃/孤儿井,在 1859 年以来所钻的约 400 万–500 万口井中,已记录废弃井中有 58% 未封堵;挪威大陆架约 2,900–3,000 口井待封堵;英国北海到 2033 年需封堵超过 2,000 口井;墨西哥湾约 14,000 口未封堵停产井;亚太地区约 35,000 口井(Wood Mackenzie)。

其三,水泥失效机理已被清晰认识。收缩(水化体积减小约 2.4%)、套管-水泥与水泥-地层界面脱粘形成微环隙、CO₂ 碳化(28 天暴露后强度下降 28.5%、退化深度约 1.28 毫米)以及 H₂S 硫化侵蚀,构成四大失效路径,也是新材料研发的主要靶点。

其四,技术路线分化明确。PWC 由 HydraWell(2026 年 4 月被 SLB 完成收购)与 Archer(Stronghold Barricade)主导;热剂原位造岩由 Interwell(RockSolid,铋-热剂体系)主导;铋合金塞由 BiSN(Wel-lok,2024 年 10 月 23 日累计部署达 500 次)主导;地聚合物与树脂则处于现场试验到早期商业化阶段。

其五,国际法规体系呈两分格局。北海地区(挪威 NORSOK D-010、英国 OEUK 指南)采用基于风险的性能导向,要求永久屏障贯穿全井筒横截面、储层设两道独立屏障加地表屏障;美国 BSEE 30 CFR 250 Subpart Q 则采用处方式规则,规定各段塞长度、要求两道独立屏障且其一为机械屏障、并由注册工程师认证。

其六,CCS 交叉是重大机遇。碳封存要求老井在 CO₂ 环境下保持百年至千年尺度的完整性,由此催生了 EverCRETE 等抗 CO₂ 水泥以及老井再评价、再弃置的需求,北海 Smeaheia 等项目已开展遗留井筛查。

其七,成本压力与无钻机化并行。北海单井 P&A 传统上约需 480 万–500 万英镑(平台井),钻机是最大成本项;PWC 相比分段铣削可节省约 50% 成本与大量钻机日,无钻机作业与轻型干预船是当前的降本主方向。

  • CCS 交叉是重大机遇:碳封存要求老井在 CO₂ 环境下保持百年至千年尺度完整性,催生 EverCRETE 等抗 CO₂ 水泥与老井再评价/再弃置需求;北海 Smeaheia 等项目已开展遗留井筛查。
  • 成本与无钻机化:北海单井 P&A 传统上约 480 万–500 万英镑(平台井),钻机是最大成本项;PWC 较分段铣削(section milling)可省约 50% 成本和大量钻机日;无钻机(rigless)/轻型干预船(LWIV)是降本主方向。

三、行业背景与研究意义

3.1 什么是老井封堵与永久弃置

当油气井到达经济寿命终点或因安全/环境原因不能继续使用时,必须进行永久弃置(Permanent Plug & Abandonment, P&A),即在井筒内设置若干道屏障(barrier),永久隔离储层与其他含流体地层、恢复盖层(caprock)的天然封隔功能,防止油气/盐水向浅层含水层和地表迁移。永久弃置是井全生命周期的最后一环,也是不可逆的一环——一旦封堵失效,补救成本极高甚至无法补救。

弃置分三类:永久弃置(Permanent)临时弃置(Temporary,可再进入)暂停(Suspension)。本报告聚焦永久弃置,兼及临时弃置的屏障要求。

3.2 为什么现在重要

  • 老龄化浪潮:全球超过 60% 的油气产量已来自成熟资产,SLB 预计到 2030 年将升至近 80%;大量 20 世纪下半叶钻的井已到寿命终点。BSEE 指出美国外大陆架现有约 1,430 座平台,约 75% 已超过 25 年。
  • 法规趋严与执法收紧:NSTA 已于 2025 年 12 月首次公布"未达标运营商名单"(13 家运营商错过 153 口闲置井的同意期限,集中于中北海;另 22 家运营 780 口井处于合规状态),并于 2026 年 4 月 9 日对 EnQuest Heather Limited 因 4 个区块 33 口闲置井处以合计 1,650 万英镑罚款(每口 50 万英镑,为 NSTA 史上最大单笔罚款,远超 2024 年对 Repsol 的 35 万英镑纪录);美国、挪威、澳大利亚均在收紧弃置时限。
  • 甲烷与地下水风险:美国 EPA 估计废弃井每年排放相当于 700 万–2,000 万吨 CO₂ 当量的甲烷;孤儿井是地下水污染的重要通道。
  • 能源转型与 CCS:枯竭油气藏是 CO₂ 封存的首选场所,老井完整性直接决定 CCS 储库安全,形成"退役—再利用/再弃置"的新价值链。

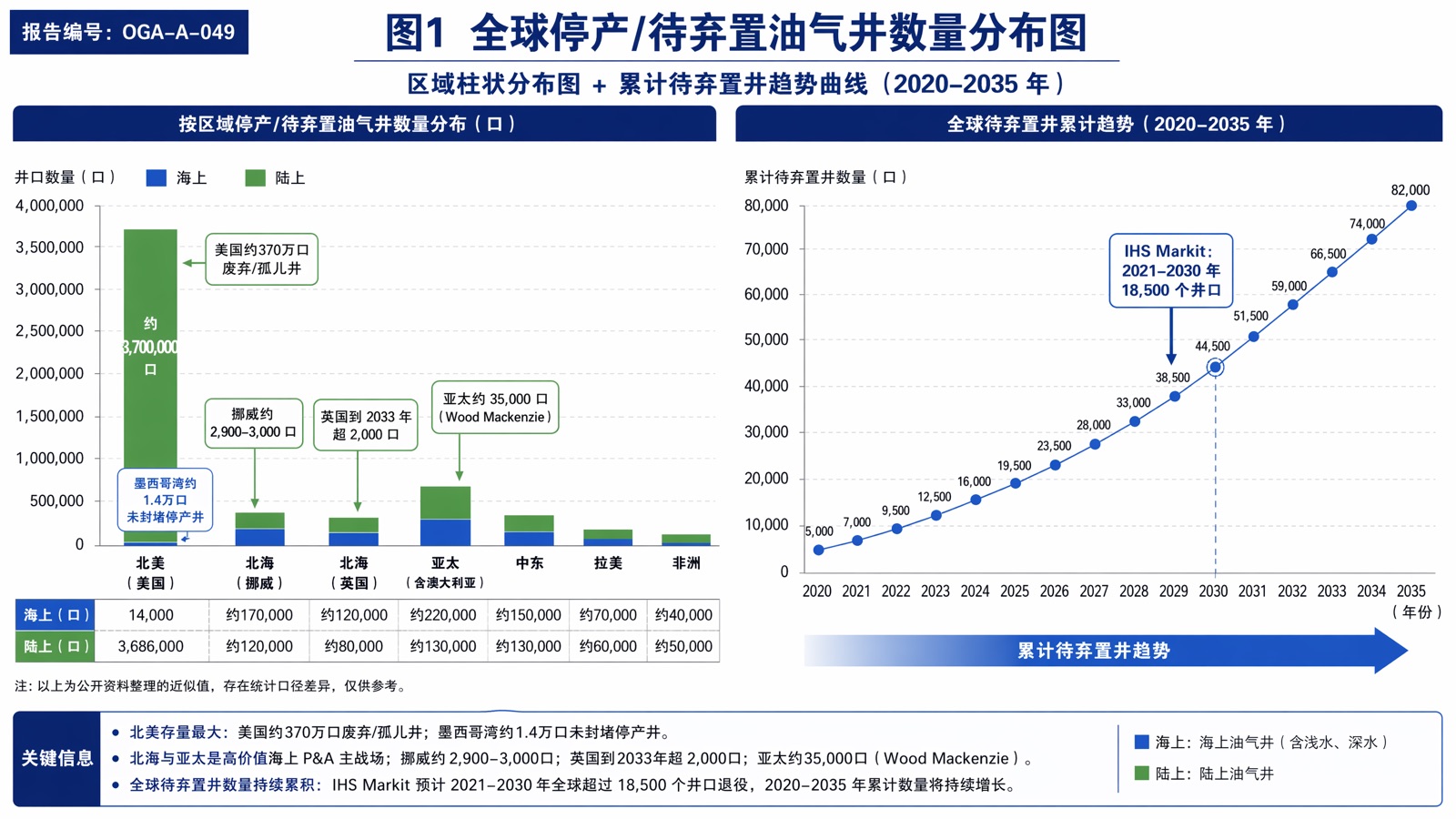

图1:全球停产/待弃置油气井数量分布图

*图1:全球停产/待弃置油气井数量分布图*
