水泥注完,为什么非得干等一阵才能接着干?聊聊固井候凝

打过水泥、抹过地面的人都懂一个道理:水泥灌下去,不能马上踩,得让它凝一凝、硬一硬。地底下几千米的固井,讲的是同一个理——只是把"干等"这件事,做成了一门有讲究的功夫。

注完水泥浆,钻台上并不是立刻接着钻。工程队要停下来,眼巴巴地等那圈水泥在井底慢慢凝固、慢慢长出强度,等到它硬得能扛事了,才敢继续动。这段专门留出来"什么都不干、就是等"的时间,行话叫候凝(英文缩写 WOC,Waiting On Cement)。

一句话先给答案

候凝,就是给井下那圈水泥留出的"养伤期"。水泥浆从稀糊糊变成硬石头,要走一段水化反应的过程;等它凝结、结硬、强度长到够扛住下一步作业的力,才算过关。等多久不是拍脑袋,是算出来的——水泥浆的稠化时间、抗压强度长得快不快、井底多热多深,一起说了算。

水泥在井下,经历了什么

水泥浆不是"干了"就完事,它是在跟水发生水化反应,一步步变硬。这个过程大致分四段:刚兑上水的起始期,浆还稀、能泵能流;接着是迟缓期,反应慢下来,浆保持流动性,这正是把它泵送到位的黄金窗口;然后进入凝结期,反应加速,浆开始失去流动性、"抱团"变稠;最后是硬化期,晶体大量析出,孔隙变小,强度持续往上长——这段可以持续几十天甚至数年,而强度增长,正是固井真正想要的东西。

候凝,等的就是它从"凝结"走到"硬化"、把强度攒够的这段路。

那到底等多久?三样东西说了算

第一样:稠化时间,得先够泵送、又别凝太晚。 水泥浆能保持可泵送状态的那段时间,叫稠化时间。它必须比施工时间长——不然浆还没送到位就稠住了,酿成大事故;可也不能长得没边,否则井下迟迟不凝,白等。工程上靠缓凝剂、促凝剂这些外加剂精细调,把这条曲线卡在合适的点上。

第二样:抗压强度,得长到"扛得住下一步"。 候凝到什么火候才算过关?看强度。行业里常用一个门槛:水泥石抗压强度长到约3.5兆帕以上,才够硬到能承受二次开钻的冲击、接着往下钻。有些为浅层低温井设计的短候凝体系,注完水泥六到八小时就能摸到这个线;而要做测井、试压这些动作,往往还要等更久、留更足的余量。

第三样:井有多热、多深,直接改写时间表。 温度是水泥水化的"油门"。井底越热,水化越快,候凝相应短;井越深、温度压力越高,工程队得先算准井底循环温度,再倒推水泥浆配方和候凝时长。反过来,深水、超深水那种低温井底,水化慢吞吞,候凝就得拉长。所以你会看到:靠近地面的表层套管,往往要候凝七十几个小时;深处的技术、生产套管,也常要等四十几个小时以上,才敢做下一步。

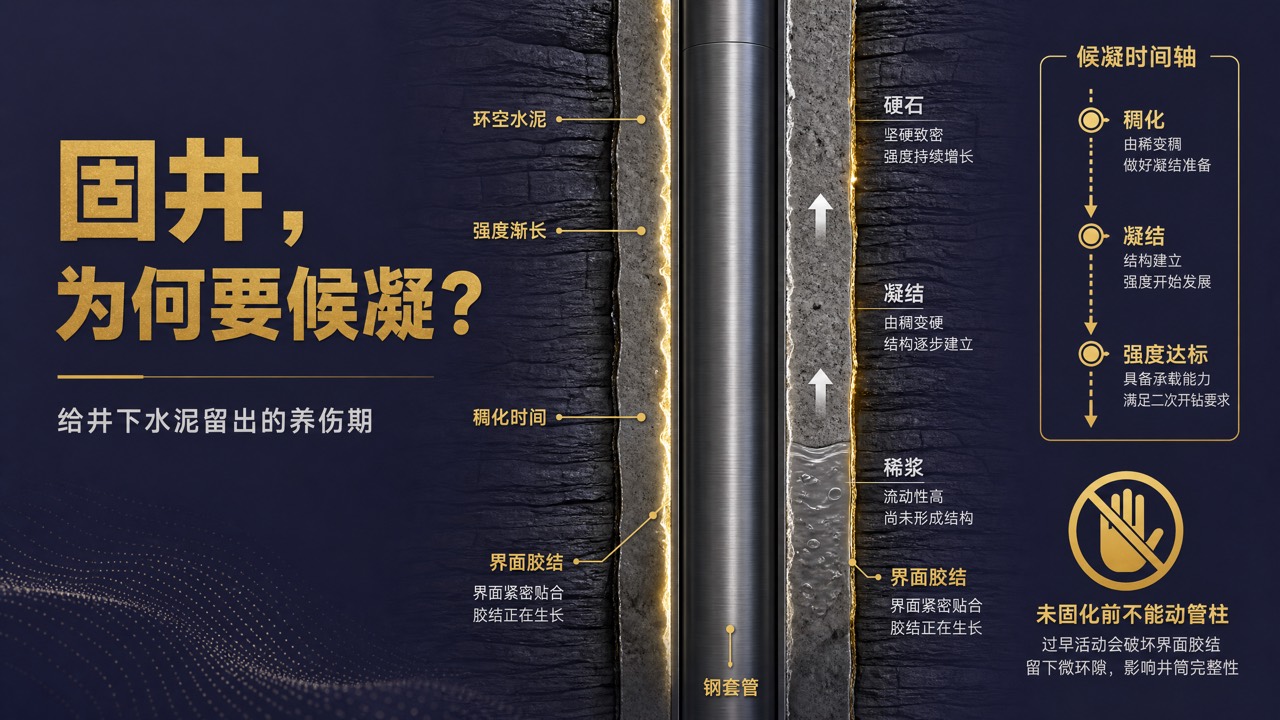

OGA-B-006 封面

为什么急不得?早动一下,胶结就废了

候凝期最忌讳的一件事,就是手贱去动管柱。这时候水泥还没长结实,套管和水泥、水泥和岩壁之间的那层"胶"(专业叫界面胶结)正在娇气地生长——而这层胶本来就弱,胶结强度往往只有零点几兆帕的量级。你这会儿去提管、去晃套管,等于在结痂的伤口上使劲抠:界面被扰动、被拉开,留下一圈头发丝级别的微环隙。别小看这道缝,气窜、层间窜流、套管环空带压,往往就是从这儿开的头。等于前面的水泥白注了。

所以候凝这段"干等",看着像磨洋工,其实是在守规矩:让水泥安安静静把强度和胶结都长到位,一步都不能抢。

说到底

你看,固井的"候凝",表面是等待,骨子里是一整套算计——稠化时间要卡准、强度要长够、井温井深要倒推,还得死死管住"别乱动"这条铁律。这背后连着的,是水泥浆体系怎么设计、外加剂怎么配、深井超深井怎么把这套流程玩明白。而咱们国家在万米深井、超深井上把这门功夫做到什么水平,是另一段更硬核的故事。

一圈水泥、一段等待,稳的是一口井几十年的命。

想把固井这条"油气井生命线"、连同深层超深层的国产化突破一次看明白? 我们做了份《全球深层超深层固井技术体系与国产化突破路径研究》——公众号后台回复「固井」,拿去看。
