一口井下几层套管,不是拍脑袋,是从井底倒着算上来的

一份钻井设计书里,有一页看着最不起眼:几行数字,写着这口井打算下几层套管、每层多粗、各下到多深。

行话叫井身结构。它是整份设计里最难拍板的一页——因为这几行数字一旦定下、管子一层层下进去、水泥一环环固死,这口井后面几十年就都得在这副骨架里过日子。

(各级套管分别管什么活儿,是另一篇的账,这里不复述。)

一句话先给答案

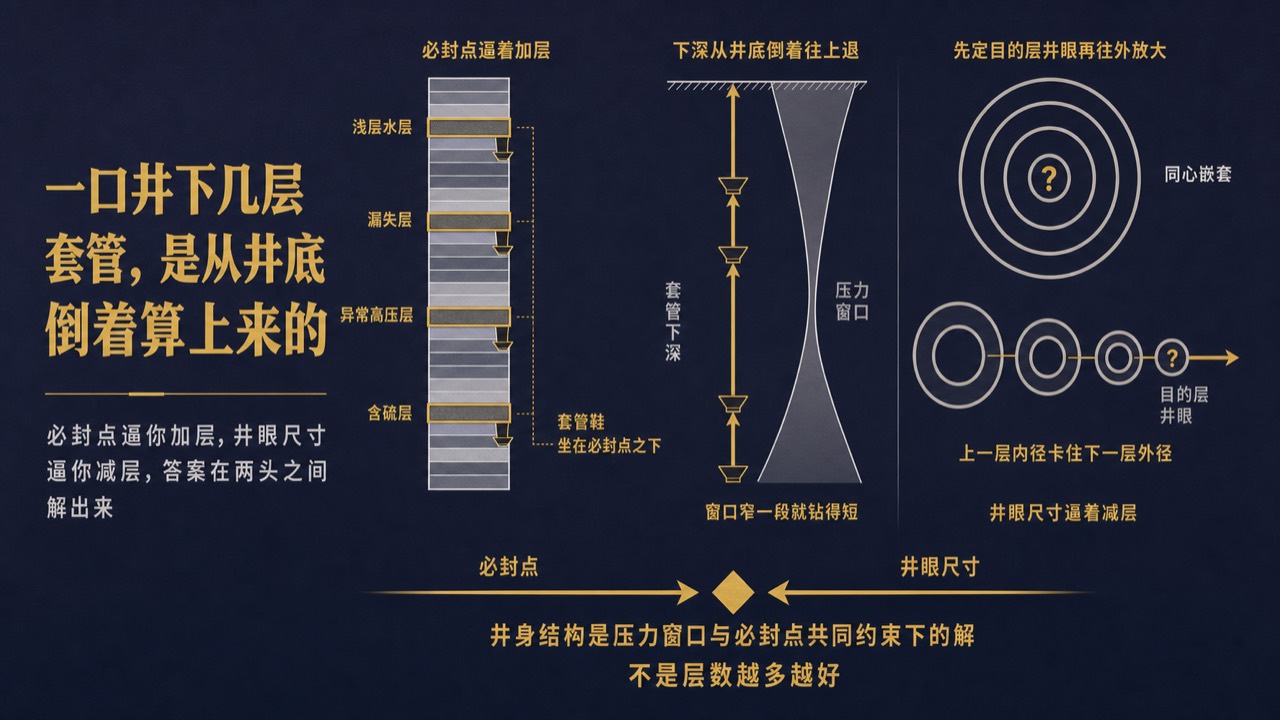

井身结构不是"想下几层就下几层",而是被两头夹出来的一个解:地层里那些必须被封在身后的位置——行话叫必封点——逼着你加层;而每加一层,井眼就细一圈,到了目的层可能小到装不下想装的东西,又逼着你减层。设计的本事,是用尽可能少的层次把必封点全封住,同时给目的层留下尽可能大的井眼。

第一步不是画管子,是在剖面图上圈点

哪些层非封不可?这些点大致分两路。

一路是地质必封点,看的是地层本身的脾气:松软未胶结的砂砾层、极易坍塌的层、会蠕变的盐膏层、恶性漏失且靠调钻井液密度压不住的层、异常高压层,还有含硫化氢的层,以及目的层之外的含油气层。共同点只有一个:它和下面要钻的地层,不能共处在同一段裸眼里。留着它,下一段就钻不安全。

另一路是工程必封点,它不写在岩性描述里,是算出来的:把地层的孔隙压力、坍塌压力、破裂压力三条曲线画进同一张剖面图,再套上防喷、防漏、防塌、防卡几组约束,看这一段裸眼还能不能安全钻下去。答案是不能,这里就是一个必封点——地层本身没毛病,纯粹是"再往下钻这一段,几个条件没法同时成立"逼出来的。

点圈完,层数其实已经被地层写好了一大半:有几个必封点,大体就得开几次。

最反直觉的一步:深度是从井底倒着往上定的

顺着往下排的思路很自然——先定表层下多深,再定下一层。但顺着排会出事:你在上面每定一个深度,都是在替下面做主,而下面最难的那一脚你还没看过。真钻到深处发现压不住,回头改上面,整套设计推倒重来。

所以标准做法是掉过头来:先钉住全井压力最高、最难对付的那个位置,从这里起算往上退——退到哪儿?退到"从这层套管鞋一路钻到井底,防喷、防漏、防卡都还成立"的最浅处。这个位置,就是上一层套管该坐的地方。然后把它当成新起点,再往上退一段。一级一级退到地面,需要几层、各层下到哪儿,同时出来了。

每一个套管鞋的位置,都是"这一段最多能钻多长"这道题的答案。

(如果某一段的安全密度窗口很窄——上不敢压漏、下不敢压不住,中间只剩一线余地——那么一段能安全钻的进尺就短,往上退的步子就得小,层数自然多出来一层。窄窗口从哪来,另有一篇专讲。)

封面

直径这条线,是反着往外放的

深度从下往上倒推,直径也反着走,而且反得更彻底:先定最里面那层,再一级级往外放大。

先问目的层要什么:产量要多大、完井要下什么工具、后面要不要改造、要不要留出举升和测试的通道——这些决定了生产套管至少得多粗。生产套管定了,钻这一段的钻头就得比它更粗一圈(还得留出环空间隙好固井);这个钻头得从上一层套管肚子里穿过去,上一层套管的内径就被顶上去了;再往上一层,又被顶大一轮。

望远镜就是这么一节节撑开的——所以"多加一层"从来不是免费的。 你在中间多插一层,要么最上面那层跟着变粗,井口装置、钻机能力、成本全跟着上台阶;要么只能从下面挤,把目的层的井眼削细一圈。削过头,想下的完井工具下不进去,想做的作业做不了——钻是钻到了,井却不好用。

难就难在这儿:必封点在逼你加层,井眼尺寸在逼你减层,两边都不肯让。

说到底

"这口井该下几层套管",从来没有标准答案。

它是一道被两头约束死的题:下面是必封点和压力窗口,规定了哪些位置非封不可、一段最多能钻多长;上面是尺寸的层层套嵌,规定了每多一层要付出多大的口径代价。 最终那份井身结构,是在这两组约束的夹缝里解出来的一个解——不是层数越多越安全,也不是越少越高明。层数够,必封点才封得住;层数省,目的层才留得下能干活的井眼。

而这个解一旦落地,就是不可逆的。这副骨架能不能扛住往后几十年的腐蚀、挤毁、密封失效,是另一门功夫了。
