拆一座海上平台,难的不是拆,是拆的顺序

平台停产了,评估也做完了,结论是拆。

至于一座退役平台总共有哪几条出路、原地留存又受哪些制度约束——那是另一篇的账。这一篇只问一件事:定了拆,海上到底怎么干。

一句话先给答案

海上拆除不是"把安装录像倒放一遍"。难点是三条:顺序不能乱——每摘走一块,剩下那副骨架的受力就重排一次;水下那半截才是门槛——切在哪、切完怎么验;天气才是项目经理——窗口决定工期,工期决定钱。

第一条铁律:井封完,才轮到平台

这一步严格说不属于"拆",却排在最前面:平台底下的井必须先按规范做永久封堵、井口装置切割回收。没封完井,后面所有动作都无从谈起。这条线的工艺自有专篇。

上部设施:先"排空洗净",再谈吊

老平台上密布着工艺管线、分离器、储罐与化学药剂系统,残留的油气和化学品必须在动火动吊之前清空、置换、清洗、惰化。这一步慢,但省不得——后面每一道切割都是能量输入。

洗干净了才谈移除。上部两种打法:按模块逐块拆,解列工艺系统、切断结构与管缆接口,一块块吊走;或整体移除组块,用大型起重船或浮托方式一次端走。前者对船机要求低、海上工时长;后者海上时间短,却把压力压在结构核算与窗口把握上。

切割:方式是选出来的,顺序是算出来的

钢结构要断开,常见两类。机械切割靠刀具啃,切口整齐、不产生明火,适合尺寸明确、够得着的构件;高压水射流磨料切割靠高压水裹着磨料磨穿,不挑材质,能切开多层套管乃至充水泥的桩,还能在浑水、深水、遥控下作业,是水下切割的主力。热切割一类,在残余油气无法完全排除的场合要格外谨慎。

真正难的是顺序。平台不是积木,而是一副整体受力的框架:组块的重量、导管架的支撑、桩的约束,加上风浪流的横向荷载,原本是配平的。每摘走一块,剩下部分的重心、刚度与荷载路径就重排一次。切早了,某根构件会从"受拉"变成"承压";切晚了,吊机可能是在一个已经不稳的结构上作业。 所以每一步前后都要重算剩余结构的稳定性——顺序表本身就是设计成果。老平台还多一层不确定:图纸上的壁厚,不等于今天的壁厚。

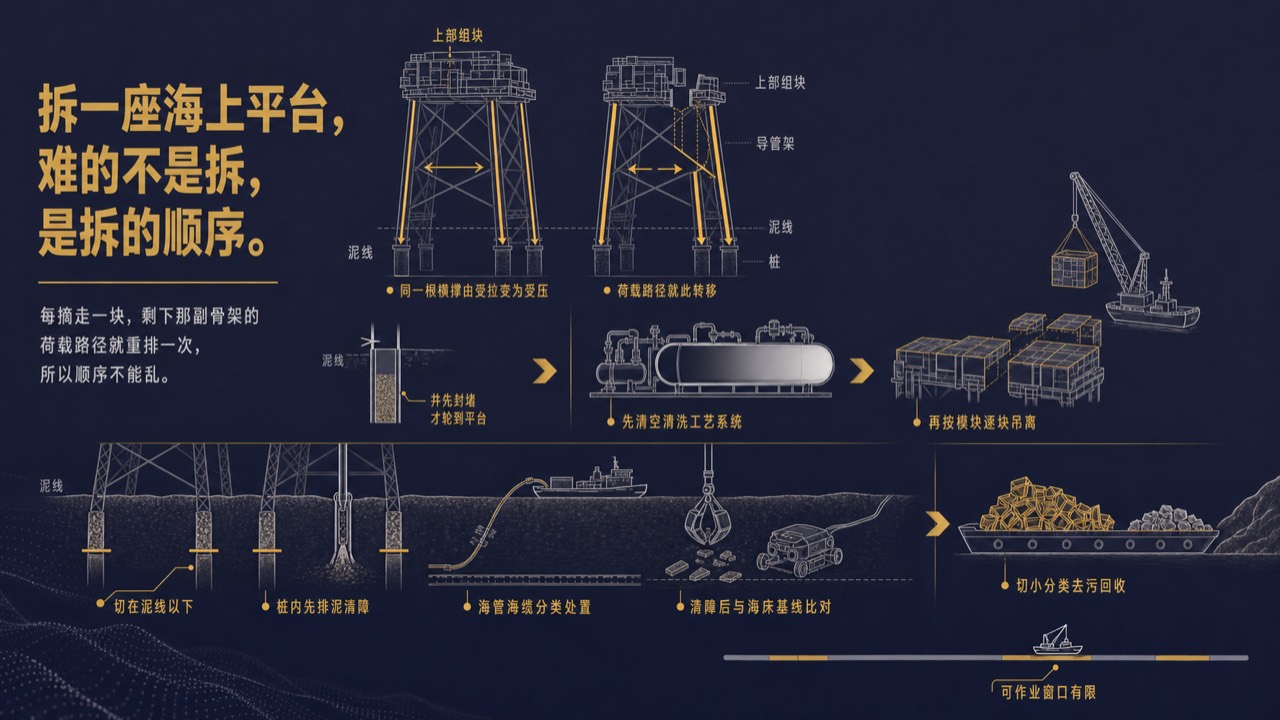

封面

水下:这半截才是门槛

水上看得见,水下全靠遥控与声学。

导管架与桩要在海床以下的规定深度切断,不能留一截桩头钩渔网、碍通航。而要切到那个深度,得先把桩内的泥沙、结垢乃至固井水泥清出来——排泥清障常是水下作业最耗时的一环。

海底管线与电缆是另一本账,制度上多作类型化处理:能安全回收的回收上岸;有的制度则允许在满足条件时按原地弃置处置,前提是清洗干净、掩埋到位、长期稳定、不妨碍通航,并留下报备与可追溯记录。

最后是清场与验证。结构走了不等于活干完了:切下的钢渣、阳极块、压载袋散在作业区,要靠抓斗与水下机器人逐一回收,再与作业前的海床基线比对。验证手段同样类型化——拖网扫海(证明渔网能安全通过)、侧扫声呐、水下录像,按海域情况取用。海床恢复到"可以照常拖网",工程才算收尾。

上岸拆解:回收率是成绩单

结构物驳运回岸,切小、分类、去污、送冶炼。这一环的关键指标只有一个:材料回收利用率。钢本身可循环,成绩单好不好看,拼的是不可循环的那部分——涂层、绝缘料、含油泥垢、放射性结垢——分得干不干净。

窗口:真正的项目经理

重型吊装、驳船拖航、水下切割,各有各的作业限制条件。窗口一错过,可能就是整季顺延,而船机按天计费。所以工期与成本的主要变量不是"干得多快",而是"一年能干几天"。通行做法是把同一片区的多座设施打包进一个船期,摊薄等窗口的成本。

还有一层:这是在旧结构上干重活

新建施工,结构是新的、图纸是准的;拆除作业,结构是旧的、腐蚀是未知的。实际承载能力存疑、原吊点未必可信、封闭空间可能积存油气。所以方案里风险辨识、临时加固、吊点复核、动火与受限空间管理的权重,比新建工程高得多。

说到底

海上拆除是一门逆向工程:不是把安装过程倒着来一遍,而是在一副老化的、受力已变的结构上重新设计"怎么拆",且关键动作大多在看不见的水下。干得漂不漂亮,从不取决于机具多先进,只取决于顺序算得准不准、水下清得干不干净、窗口抢不抢得住。

而所有这些的前提,仍是最前面那句:井得先封住。 平台这本账好算——钢材、船机、窗口都明摆着;井那本账,才是真难的一本。
