用气有个改不掉的脾气:夏天用得少,冬天用得多,最冷那几天更是猛地往上拔;气田和管道却更愿意匀速跑。成因我们在讲"气荒"的那篇里拆过;今天只换个视角:总得先有地方把气存住——那地方长什么样。

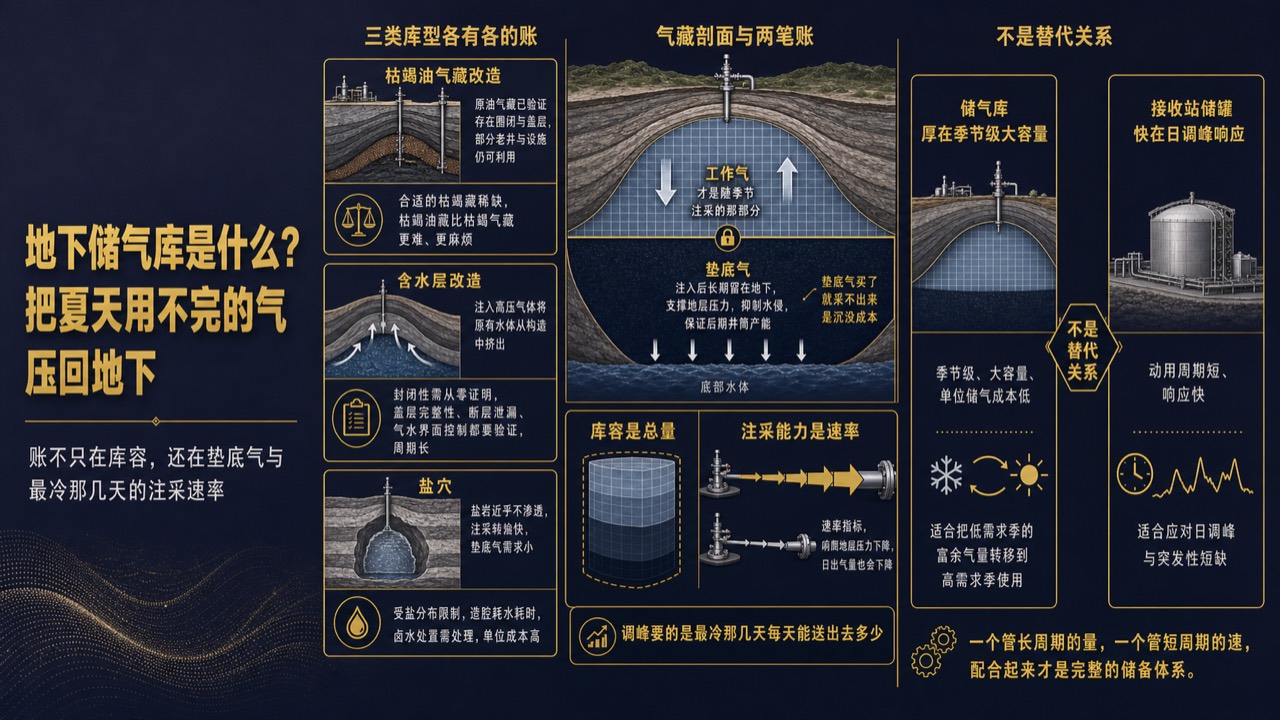

它不是仓库,是一座被反复注采的气藏
地下储气库,就是把管道里一时用不完的天然气重新压回地下,等冷天再采出来。注意这句里没有"罐"字:它不是地面上的大铁罐,而是一座被人工反复注采的气藏——气被压进岩石孔隙里(盐穴除外),上面靠盖层扣住、四周靠圈闭兜住,相当于把一个采完的气田年年"充值"回去。
建在哪儿:三类库型,各有各的账
一是枯竭油气藏改建,最常见。地质条件已被原来的油气藏证明过一次——有圈闭、有盖层、密封性经过了漫长地质时间的检验,老井和部分设施还能利用,成本相对低。代价是合适的枯竭藏稀缺,采过油的藏又比采过气的难缠。
二是含水层改建:用高压把原本充满水的构造里的水挤走,腾出储气空间。难点是密封性得从零重新证明——盖层封不封得住、断层会不会漏、气水界面能不能控住,都得靠新的勘探和试验一条条验,周期长、风险和成本更高。
三是盐穴:在盐层里用水溶出洞穴存气。盐岩几乎不透气,密封性好、注采转换快、垫底气用得少,适合应急和短周期调峰。代价是受盐层分布限制,造腔耗水又耗时数年,卤水待消化,单位造价更高。
第一个关键概念:垫底气
储气库里的气分两种。垫底气注进去后长期留在地下、不采出来——它撑住地层压力、压住底水防水侵,并保证采气末期井仍有产量;工作气才是随季节交替注入采出、真正拿来调峰的那部分。
这里有笔常被忽略的账:垫底气也得真金白银买回来注下去,在建库投资里占很重的一块,且基本属于沉没成本。所以一座库贵不贵,不能只看钻井和地面工程,还得看"买气填底"这一笔。

第二个关键概念:注采能力比库容更要紧
衡量一座储气库,不能只问"能存多少"。 库容是总量,注采能力是速率——调峰真正要的,是最冷那几天每天能往管网送出去多少;峰值采气能力上不去,存再多也只能慢慢往外挤。
采气能力受制于储层渗流条件、注采井井数、单井产能和地面处理能力,还会随库存下降而衰减:采到后期地层压力低了,日采气量也跟着往下走。 设计一座库的本质,是让这几个数彼此匹配,而不是把某一项单独做大。
反复注采:这是一门"疲劳"的活
储气库和气田最大的不同,是一年一注一采、几十年循环往复,地层和井筒始终在经历加载—卸载的循环。
井筒这头,注采管柱承受轴向拉压交替与温压变化,螺纹接头和密封件多轮循环后性能下降,失效就可能窜漏,套管与水泥环也要长期跟踪(细节另有专篇)。地层那头,周期性应力扰动会让盖层微变形、断层可能滑移——原本"经过地质时间检验"的密封性,未必在高频注采下自动成立,所以必须配监测井盯住压力,判断有没有沿盖层或断层泄漏。
为什么建库这么难
地质不是想有就有:合适的圈闭、盖层和储层物性是自然给的;位置还得对:库最好离用气中心近,可用气最密集的地方往往最缺建库目标;投资大、回收慢:钻井、注采工程、地面设施再加垫底气,回收期以几十年计。
最拧巴的是第四点:它的价值集中在极端天气那几天。 平时看着像"闲置",真正满负荷冲峰一年可能就一小段——这让它在纯商业账上很难算漂亮。所以储气服务怎么定价、成本如何逐级疏导、富余库容能否对第三方开放,这些机制问题和地质问题一样真实。
和别的储备手段怎么分工
储气库的长处在"厚":季节级、大容量、单位储气成本低,适合把淡季的富余整体挪到旺季;接收站储罐的长处在"快":动用周期短、响应更快,适合日调峰和突发缺口(这段在讲接收站的那篇里展开过)。两者不是替代关系,而是一个管长周期的量,一个管短周期的速,配合起来才是完整的储备体系。
说到底
它的账不只在库容,更在垫底气、注采速率和长期完整性。储气能力是保供体系的压舱石——平时最不显眼,却决定了极寒那几天有多从容。
